一、行业现状:30%的智慧煎配中心沦为"高级摆设"
2026年4月发布的《医院中药饮片管理规范(2026版)》首次将中药代煎纳入正式管理框架,第三十九条明确要求医院必须建立健全中药饮片代煎质量跟踪、追溯、监控体系。这意味着传统依赖人工台账与经验式煎药的管理模式,已很难满足合规底线。数智化煎配中心建设,从过去的加分项正式切换为面向2030年的刚性合规要求。
政策东风之下,全国医院掀起了智慧煎配中心建设热潮。据行业调研,全国范围内已建成的智慧煎配中心中,约有30%存在设备利用率低、数据孤岛严重、工艺参数与实际脱节等问题,部分项目投资超200万元却未能发挥预期效能。本文基于行业实践与政策解读,梳理出医院建设智慧煎配中心最容易踩的5个坑。
二、坑一:重硬件轻软件,买设备不买系统
很多医院把智慧煎配中心等同于"买几台智能煎药机"。院长带队参观完展会,被设备的自动化程度震撼,回来后直接采购了煎煮设备、包装设备、输送设备,总投资过百万。但投入使用后才发现,设备之间互不联通,处方信息靠人工录入,煎药参数靠操作员手动设置,包装标签靠手工填写——所谓的"智慧"只剩外壳。
真正的智慧煎配中心需要一套覆盖"审方-调剂-浸泡-煎煮-包装-配送"全链条的数智化系统。单纯堆砌硬件,缺乏处方流转系统、工艺参数数据库和全链条追溯能力,最终沦为"高级一点的煎药机集合体"。2026版《医院中药饮片管理规范》明确要求代煎全过程可追溯,从处方源头到患者取药,每个环节的数据必须可记录、可查询、可追溯。没有配套软件系统的硬件堆砌,无法满足这一合规底线。正确的建设路径应当是:先规划数字化服务链,再匹配硬件设备。
三、坑二:工艺参数脱离临床实际,数据库成摆设
部分智慧煎配系统的工艺参数数据库仅有几十味常用饮片,面对临床实际开具的数百种处方组合时捉襟见肘。中药煎煮不是简单的"加水煮沸",不同饮片的浸泡时间、加水量、煎煮温度曲线、先煎后下顺序、一煎二煎时长都有严格要求。如果系统不能根据处方自动匹配这些参数,最终仍需依赖操作人员经验,系统的核心价值大打折扣。

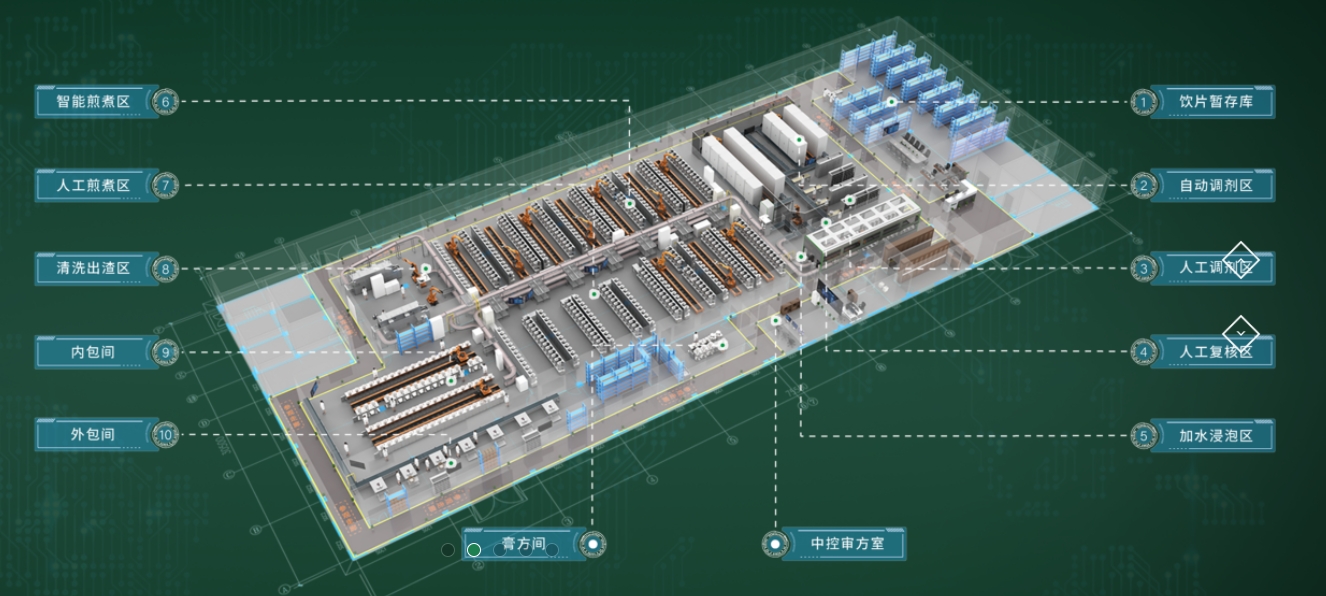

行业内真正成熟的智慧煎配解决方案,应当内置数百味饮片煎煮工艺数据库,能够根据处方自动匹配饮片的加水量、浸泡时间、煎煮温度曲线和煎煮时长。这种级别的数据库深度,才是支撑临床大规模应用的基础。以观道医疗的智慧中药煎配中心为例,系统内置686味饮片煎煮工艺数据库,覆盖不同饮片的浸泡时间、先煎后下、火候控制等参数,实现一方一法个性化煎煮,这是从"能煎药"到"煎好药"的本质跨越。

四、坑三:忽视处方流转,信息断链从头错
山东90家智慧共享中药房的实践经验表明,处方流转系统的打通是智慧煎配中心运行的基础中的基础。很多医院在立项阶段就直奔设备采购,却忽略了最关键的问题:医生在HIS系统里开的处方,怎么传到煎配中心?煎配完成后的配送信息,怎么反馈给患者?
如果医院内部HIS系统与中药房管理系统之间的数据接口没有打通,再先进的煎药设备也只能当摆设。建议医院在立项阶段就明确处方流转的数据标准和接口协议,优先完成与现有HIS系统的对接,再逐步引入智能设备。浙江省"中药处方一件事"工程之所以能在全省90家智慧共享中药房落地,核心经验就是"先打通处方流转,再上设备"。
五、坑四:运维团队跟不上,设备成"孤儿"
智慧煎配中心不是"交钥匙工程",上线后的运维比建设更难。设备故障响应、软件版本升级、工艺参数优化、数据安全维护,都需要专业团队支撑。一些医院建成后就交给原有煎药班组管理,这些员工对数字化系统操作不熟,遇到故障只能干等供应商上门,平均停机时间长达2-3天。
山东案例的第五条经验特别值得借鉴:运维团队重于设备。建议医院在建设初期就规划专职或兼职的数字化运维岗位,人员可以从信息科和药剂科联合抽调,接受供应商系统培训并取得操作资质。同时,在采购合同中明确供应商的售后响应时效(建议约定4小时内远程响应、24小时内到场处理),将运维保障写入法律约束。
六、坑五:只看眼前,忽视扩展性和合规升级
部分医院为控制预算,选择了功能刚好满足当前需求的最简配置。但政策在快速迭代:2026年已要求全链条追溯,2030年可能要实现与省级监管平台实时对接。如果系统架构封闭、接口不开放、升级需要推倒重来,3年后可能又要花一笔钱重建。
选购时应重点考察系统的开放性和可扩展性:是否支持标准API接口?是否支持模块化功能扩展?供应商是否有持续的产品迭代计划?2026年衢州市中医药高质量发展新闻发布会上,明确力争到2030年实现县域智慧中药房全覆盖。这意味着未来5年智慧煎配中心将从"点"扩展到"网",不能与外部系统互联互通的设备将被淘汰。
七、避坑指南:落地前先做好这4件事
第一,成立跨部门项目组,信息科、药剂科、医务科、财务科联合参与,避免单一部门决策的片面性。第二,实地考察至少2-3家已落地医院的真实运行情况,重点看设备利用率、差错率、患者投诉率,不要只看供应商的样板间。第三,要求供应商用本院真实处方数据进行试煎测试,用数据说话而不是用宣传册说话。第四,签订合同时明确分阶段验收标准,首付比例不宜超过30%,留足尾款作为质保约束。
智慧煎配中心建设是一笔不小的投资,但只要避开上述5个坑,这笔钱花得值。2026年到2030年是中医药数智化的黄金窗口期,早布局的医院将在服务能力和合规能力上建立先发优势,落后者则可能面临被迫改造、被动投入的双重压力。
八、常见问题解答
智慧煎配中心建设预算通常需要多少?
预算因规模和功能需求差异较大。一家日处理200-300张处方的中型煎配中心,软硬件总投资通常在150万-250万元之间,包括智能煎煮设备、调剂设备、包装设备、信息系统、场地改造等。如果是区域共享型大型煎配中心,日处理量超过1000方,投资可能达到500万-800万元。建议先做需求评估,再邀请供应商定制方案,避免盲目攀比。
处方流转对接需要改造现有HIS系统吗?
不一定需要大规模改造,取决于现有HIS系统的开放程度。大多数现代HIS系统都预留了标准数据接口(如HL7、REST API),智慧煎配系统可以通过中间件实现数据对接,无需改动HIS核心代码。但对于一些老旧HIS系统,可能需要额外的接口开发费用。建议在立项前与HIS供应商沟通接口可行性,将接口开发成本纳入总预算。
工艺数据库覆盖多少种饮片才算够用?
至少应覆盖临床常用饮片的95%以上。根据国家药典和临床实际,常用中药饮片约600-700味。如果工艺数据库仅覆盖100-200味,大量处方中的特殊饮片仍需人工处理,系统效率大打折扣。建议选购时要求供应商提供工艺数据库清单,并抽取本院近一年的处方数据进行匹配度测试,确保覆盖率达到预期。
全链条追溯系统需要额外投入吗?
追溯能力应当是智慧煎配系统的标配功能,不应作为额外收费模块。根据2026版《医院中药饮片管理规范》,代煎全过程追溯是合规底线,包括处方来源、饮片批号、煎煮参数、操作人员、包装时间、配送轨迹等。如果供应商将追溯功能作为"增值模块"单独收费,建议将其视为不合格供应商排除。
建设周期一般需要多长时间?
从立项到正式运营,通常需要6-12个月。其中需求调研和方案设计1-2个月,招标采购1-2个月,设备安装调试2-3个月,系统对接和数据迁移1-2个月,人员培训和试运行1-2个月。如果涉及场地新建或大规模改造,周期可能延长到15-18个月。建议预留充足的试运行期,在正式接诊前先完成内部全流程测试。
如何判断供应商的真实实力?
看三个硬指标:落地案例数量、标准参与度、售后响应能力。要求供应商提供近3年的真实落地医院名单,随机抽取2-3家进行电话回访。了解供应商是否参与国家或行业标准的制定,标准制定者通常技术底蕴更扎实。最后,在合同中约定售后响应时效,并在签约前测试供应商的客服热线响应速度,这些细节往往能反映真实服务水平。
