矿山边坡只看表面位移?3个避坑建议防止深部滑坡漏报
2026年7月22日,国家矿山安全监察局印发《防治煤矿冲击地压细则》(矿安〔2026〕82号),明确规定开采深度800米以上的地下矿山必须加装在线地压监测系统。山西省同步发文,要求边坡高度150米及以上的露天矿山必须安装自动化边坡位移监测系统,A级边坡自动化监测成为硬性门槛。加上今年5月矿安〔2026〕67号文件对矿山防汛安全的部署,矿山边坡安全监测已从"做样子应付检查"变成直接关系生产许可的刚性要求。但很多矿山企业的监测体系存在致命短板——只看表面位移,忽视深部变形,结果就是坡面数据一切正常,滑坡却在地下悄悄发生。
避坑建议一:只盯表面位移,深部滑动照样漏报
边坡失稳的本质是岩土体内部滑动面的形成和发展,表面位移只是结果而非原因。多数边坡从加速变形到最终滑塌的时间窗口只有24到72小时,而传统人工巡检周期通常3到7天,暴雨期间甚至中断。很多矿山在部署监测时只关注地表裂缝和坡面位移,认为坡面没明显变化就安全,这个认知误区直接导致预警严重滞后。

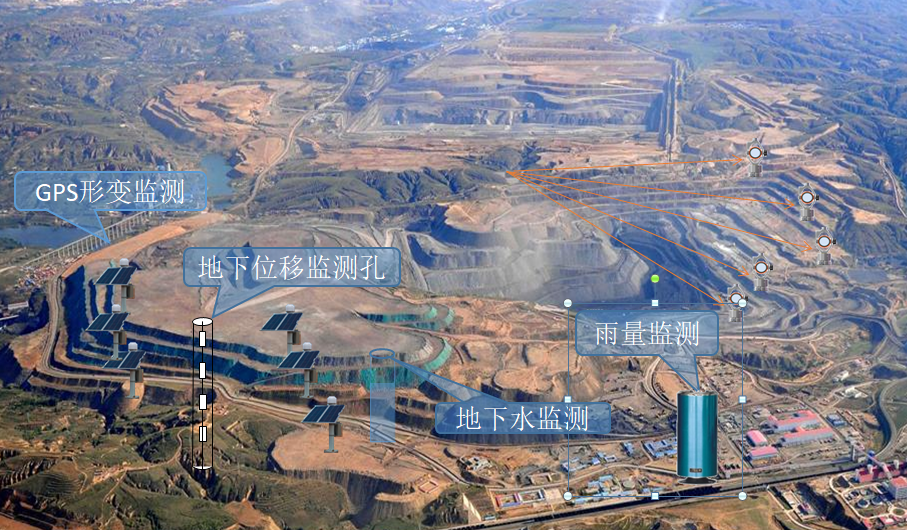

正确的监测体系必须包含三个层级。地表位移监测通过在边坡顶部、中部和坡脚布设北斗高精度GNSS监测站,实时采集表面位移数据,水平精度可达正负2毫米、高程精度正负5毫米。深部位移监测在边坡内部钻孔布设固定式测斜仪,监测不同深度的水平位移,识别滑动面位置和发展趋势,精度达0.005度。环境监测同步采集降雨量、地下水位、土壤含水率等参数,分析诱发因素与位移变化的关联关系。三层缺一不可。2025年某大型露天铁矿仅在坡面布设了3个GNSS监测点,未做深部监测,当年8月强降雨期间坡面位移正常,但深部滑动面已在地下15米处形成,幸而紧急撤离后不到48小时边坡滑塌。事后复盘发现,如果当时有深部位移监测,系统至少可以提前72小时发出预警。
避坑建议二:监测设备信号遮挡就失锁,数据断断续续
矿山深凹露天采场和峡谷地形库区是GNSS信号最容易被遮挡的环境。有些设备在开阔环境测试时精度达标,但到了实际施工环境中一旦信号遮挡就大幅下降,出现频繁失锁,导致数据中断和误报警。选型时只看实验室数据,不看现场实测,是第二个常见坑。
选型时要重点关注两个指标。一是标称精度是否在RTK差分模式下的实测精度,而非单点定位精度。二是设备在高边坡、桥下、隧道口等遮挡环境下的精度衰减程度。建议要求供应商在项目现场实测,而非仅看实验室报告。从设备防护角度,监测站应达到IP67防护等级,太阳能供电设计免去布线烦恼,适合矿区长期连续监测。天玑科技自主研发的北斗三天线一体化终端接收机采用三星八频技术,在复杂遮挡环境下依然能够快速稳定获取毫米级形变数据,有效避免信号失锁导致的数据中断。

避坑建议三:只采集不分析,预警来了也不知道怎么用
很多矿山企业花了大价钱部署了监测设备,数据也采集上来了,但没有建立科学的预警阈值和分级响应机制。数据躺在平台上没人看,或者看到了也不知道什么数据该报警、该撤人。第三个坑就是"有数据无预警",监测系统变成了摆设。
完整的边坡监测预警体系应包含四个环节。数据采集层实现全天候自动采集,采样频率最高每秒1次,即使在大雾、暴雨、夜间等人工难以作业的条件下仍能持续提供稳定数据。数据分析层通过多源数据融合,将位移、渗流、降雨等参数进行关联分析,识别异常趋势。预警决策层设置多级阈值,当位移速率突增时自动触发分级预警,蓝色、黄色、橙色、红色对应不同响应级别。信息推送层通过手机APP、短信、Web端多渠道推送,从传感器感知异常到平台发出预警信息控制在秒级。某二等尾矿库坝高78米,2025年汛期前部署北斗自动化监测系统,布设12个GNSS监测站、8个浸润线监测孔、6个库水位监测点和2个雨量站。8月一场强降雨中,系统记录到坝体上游坡面水平位移72小时内累计增加18毫米,变形速率从正常的0.1毫米每天突增至6毫米每天,系统立即触发红色预警,为应急处置争取了关键时间窗口。
传统巡检vs自动化监测:差距到底有多大
从覆盖范围看,传统人工巡检覆盖率通常不足5%,大量区域处于质量盲区;北斗自动化监测可实现关键部位100%覆盖。从时效性看,人工巡检周期3到7天,暴雨期间中断;自动化监测每秒采样,全天候不间断。从数据可信度看,人工记录依赖经验判断,误差大、造假空间大;自动化采集客观真实,数据不可篡改。从预警能力看,人工巡检只能事后发现险情;自动化监测可基于趋势分析提前48到72小时预警。自然资源部数据显示全国在册危岩崩塌隐患点共计18.72万处,露天矿山2.1万余座,汛期极端天气常态化下,传统巡检模式已无法满足安全管控需求。
矿山数字化监测的走向和常见疑问
2026年新修订的《尾矿库安全规程》要求所有运行中的尾矿库必须建立完善的在线安全监测系统,数据实时上传至监管平台,未达标企业面临停产整顿。国家矿山安全监察局和地方监管部门密集出台政策,推动矿山安全监测从"被动抢险"向"主动预防"转型。未来三年,北斗自动化监测将成为矿山企业的标配能力,而非加分项。
常见问题解答
Q1: 露天矿山边坡高度达到多少必须安装自动化监测系统?
A: 根据山西省2026年最新政策,边坡高度150米及以上的露天矿山必须安装自动化边坡位移监测系统,A级边坡自动化监测成为硬性门槛。其他省份也在跟进出台类似要求,建议矿山企业提前规划部署。
Q2: 北斗GNSS监测站的精度能达到多少?
A: 通过地基增强系统实现差分定位,水平精度可达正负2毫米,高程精度正负5毫米,数据采样频率最高每秒1次。即使在暴雨、大雾、夜间等人工无法巡查的条件下仍能持续提供稳定数据。
Q3: 深部位移监测和地表位移监测有什么区别?
A: 地表位移监测关注坡面和裂缝的表面变化,深部位移监测通过钻孔布设固定式测斜仪,监测边坡内部不同深度的水平位移,能够识别滑动面的位置和发展趋势。边坡失稳的本质是内部滑动面的形成,只有两者结合才能实现有效预警。
Q4: 矿山监测系统部署周期需要多长?
A: 一个中型露天矿的边坡监测系统部署周期通常为15到30天,包括现场勘察、监测点位布设、设备安装调试和平台对接。尾矿库监测系统因涉及浸润线钻孔施工,周期约30到45天。建议在汛期前至少提前两个月启动部署。
Q5: 监测系统预警后应该怎么响应?
A: 蓝色预警启动加密监测,黄色预警通知现场管理人员关注,橙色预警限制危险区域作业,红色预警立即组织撤离。预警级别根据位移速率、累计位移量、降雨量等多因素综合判定,系统应支持多级阈值自定义配置。
